家装流程+图片解析,给正准备装修的朋友们提前科普一下

来源:互联网   阅读:-

家居
2020
09/03
09:47

先装修后付款

第一步:
根据预算定好装修风格,选择适合自己的装饰公司做好效果图,满意后签定装修合同,根据效果图挨个项目问清楚包含什么项目,此项未完成之前千万不要缴纳所谓的活动定金。

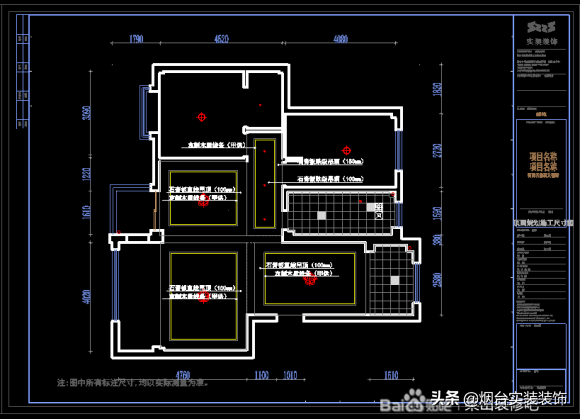

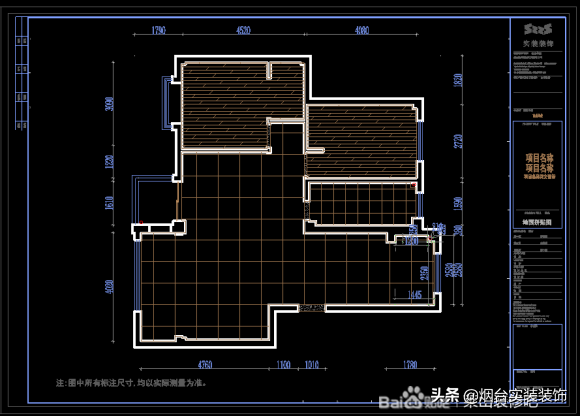

以下为普通家装的一些施工图纸,别墅豪宅还需要吊顶/造型、风水布局等。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第二步:

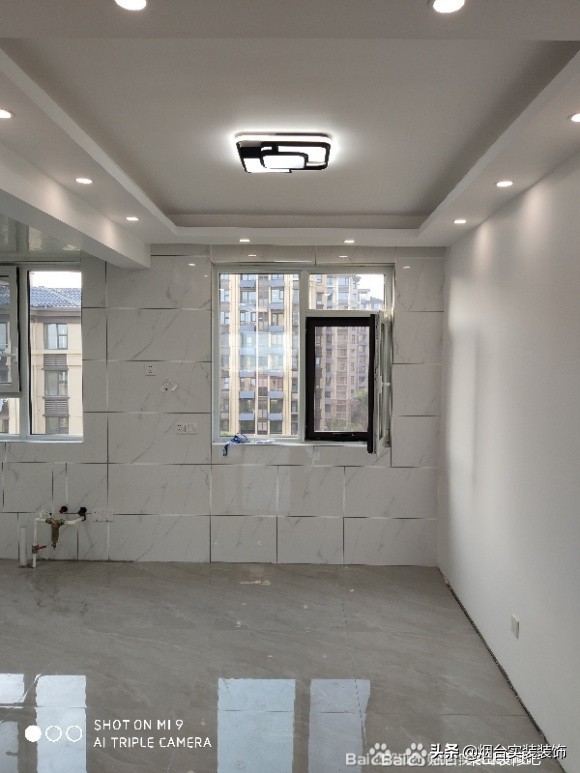

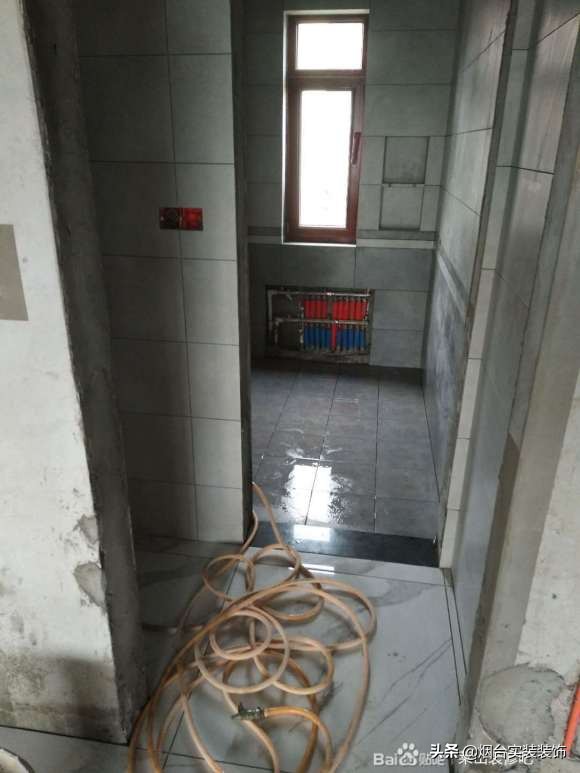

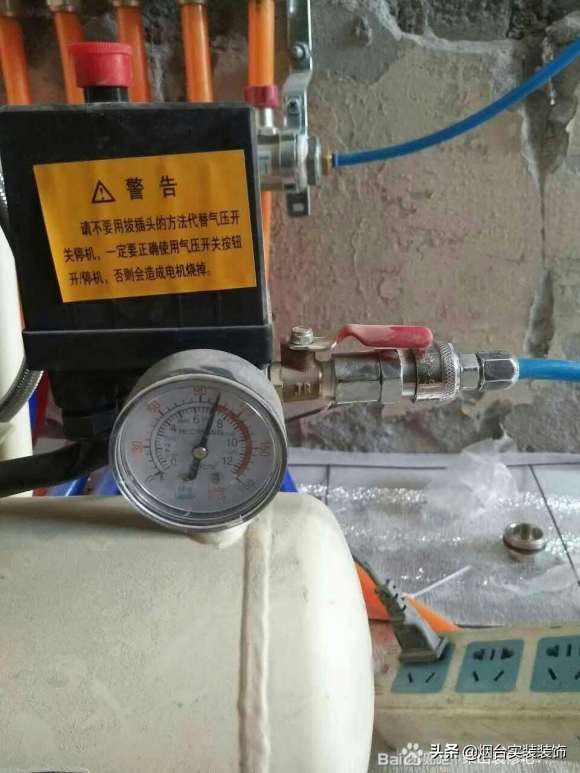

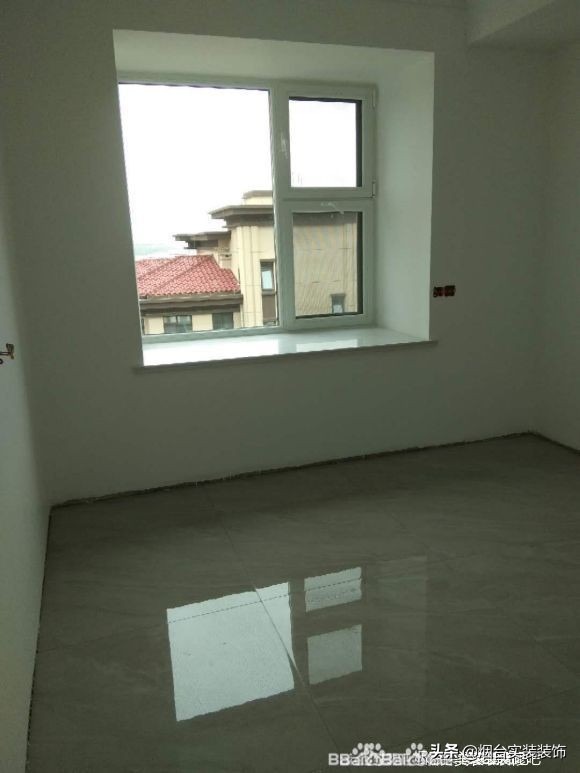

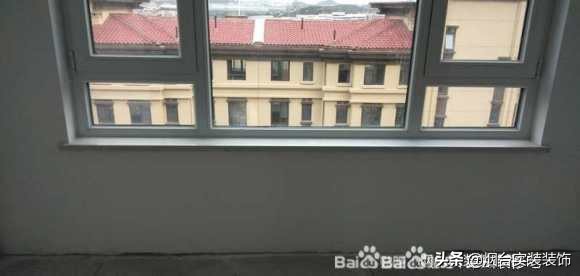

正式开工后先办理装修手续,然后做防盗门及楼梯走廊的地面保护、地暖及水路打压(然后把结果通知物业)
注:有些装饰公司会要求客户缴纳一定的开工款(一般为30%)

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第三步:

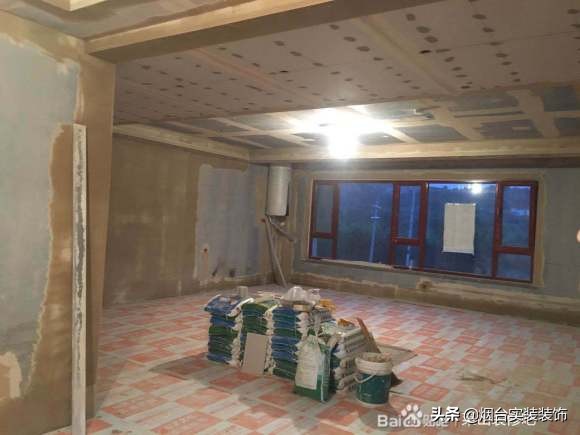

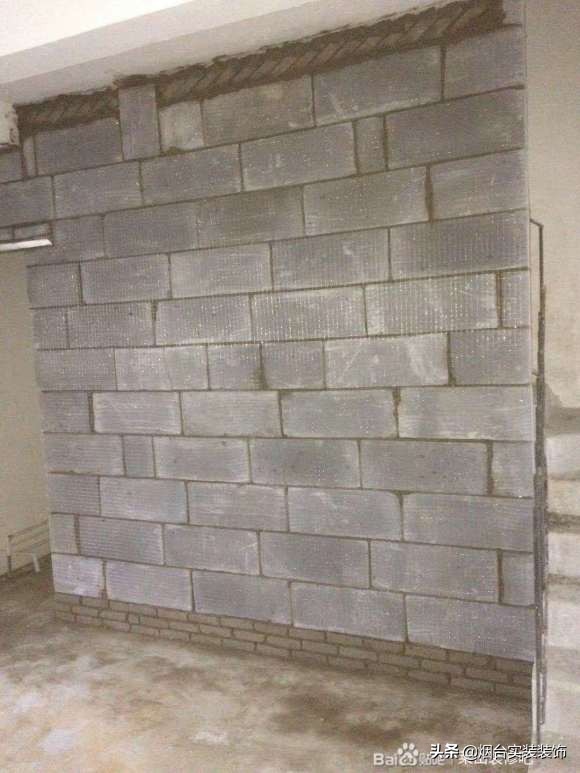

砸建墙,双面铁丝网+上下小砖,最大限度的预防以后墙面开裂,在楼体沉降的情况下,墙面开裂是避免不了的。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第四步:

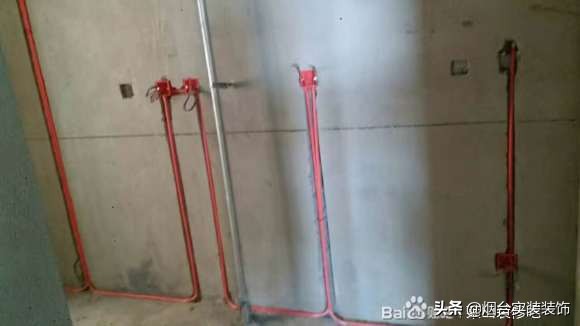

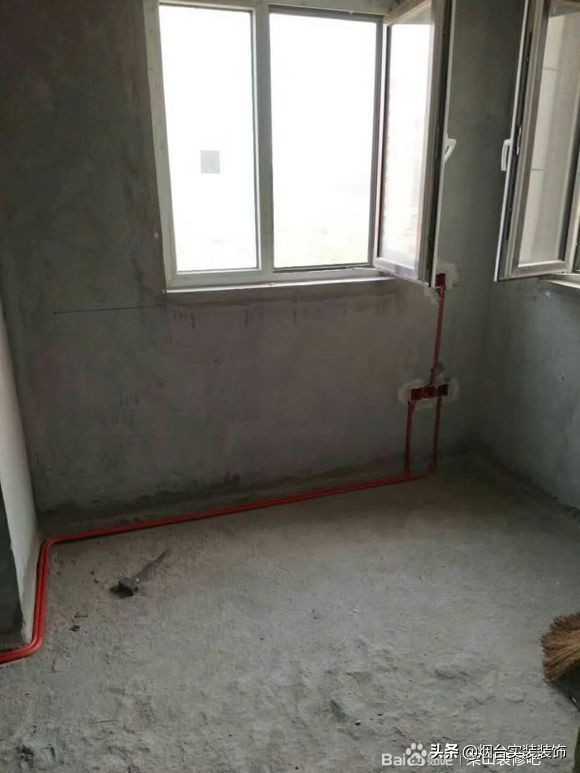

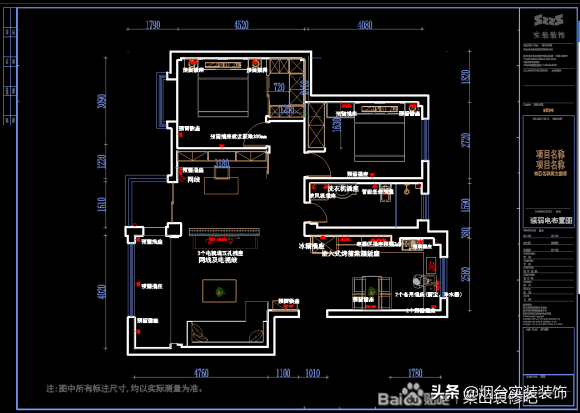

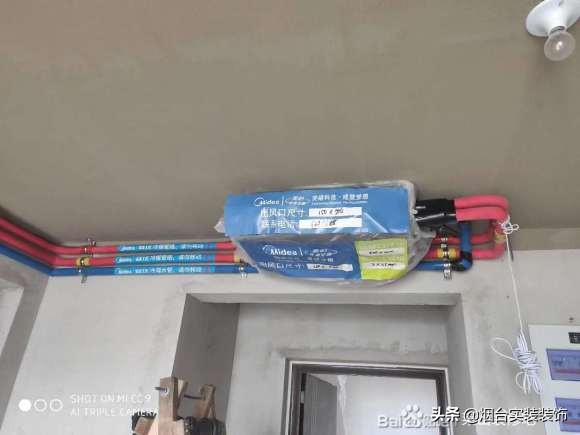

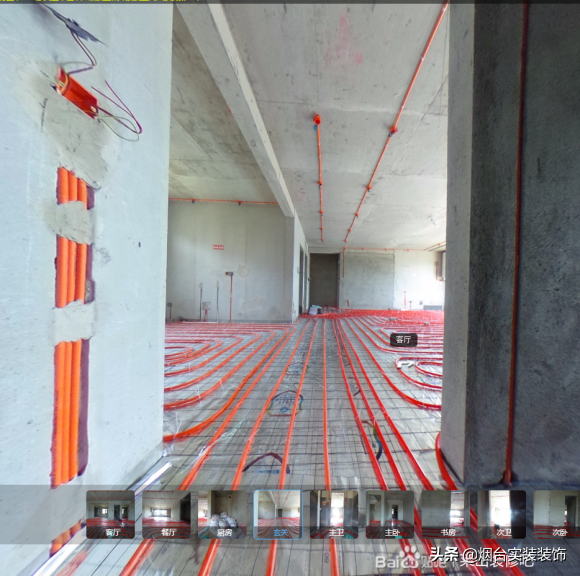

水电暖改造,水路全换,有问题就是装饰公司的,防止以后出现问题分不清楚责任,电路尽量使用低烟无卤线(阻燃线)。水电路一定要让装饰公司包死,如果按照米数测量一般家庭都很难承受的了(100平米的房子测到2万左右很轻松)

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第五步:

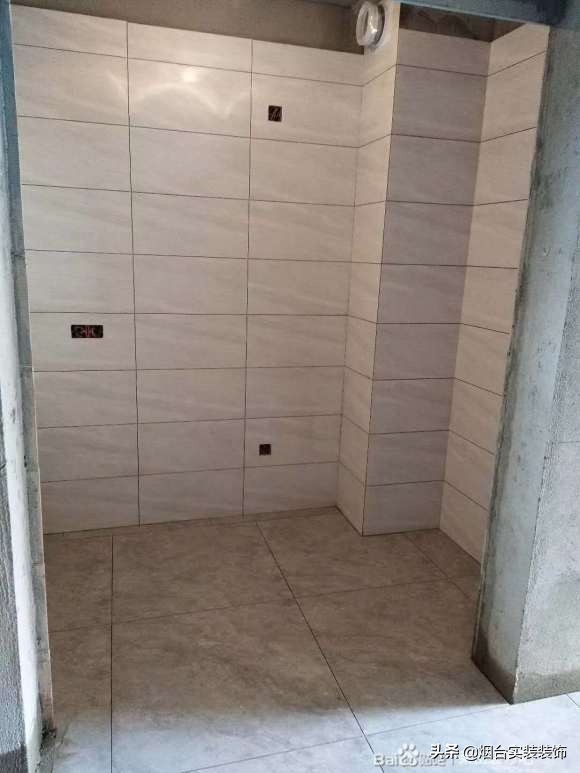

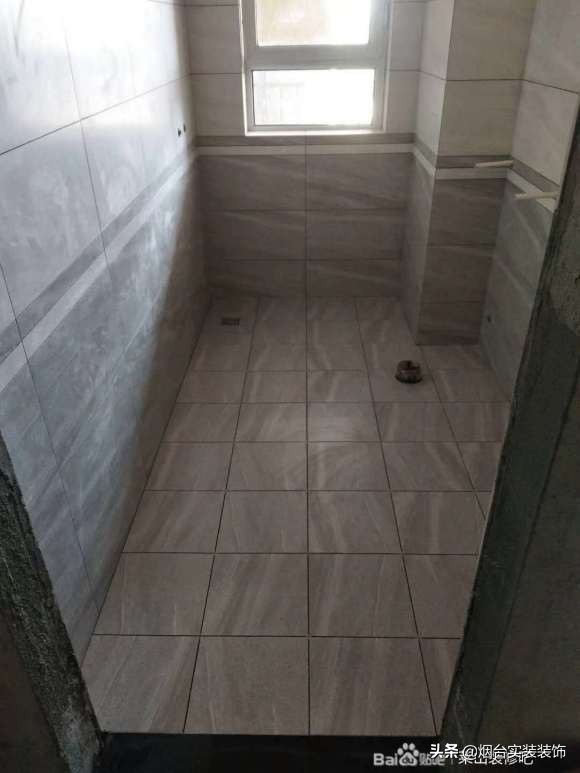

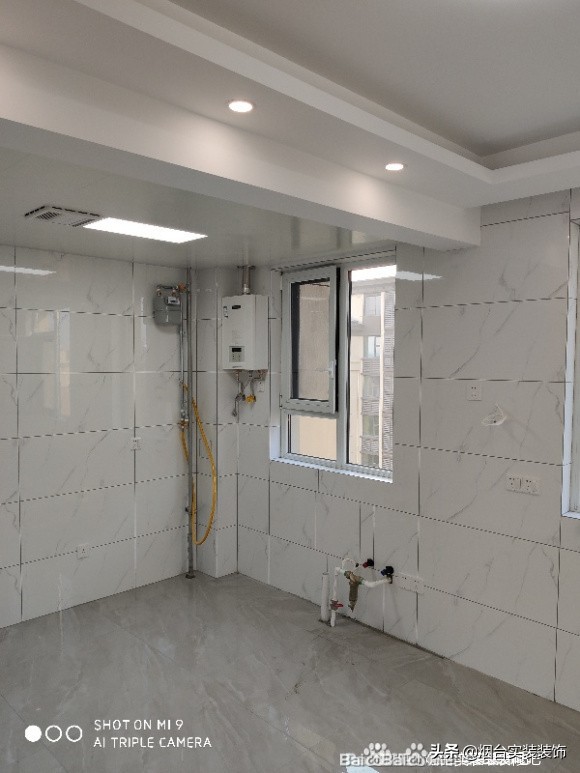

贴砖瓦工进场,厨卫隔音棉包管(包括竖管及顶上横管),卫生间防水(淋浴区1.8米,其余1.1米),全屋瓷砖铺贴,南方瓦工手艺整体要高于本地瓦工,本地瓦工整体水平高于东北瓦工,但是南方瓦工工费基本是本地瓦工的一倍左右。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第六步:

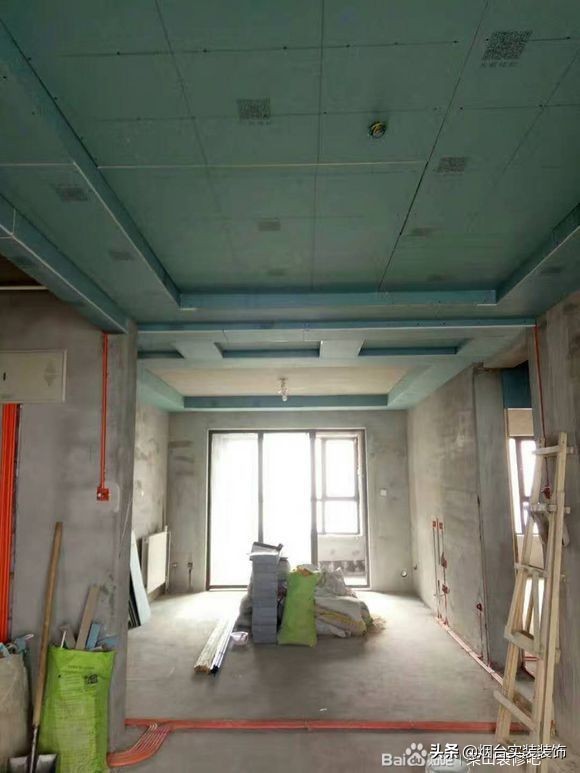

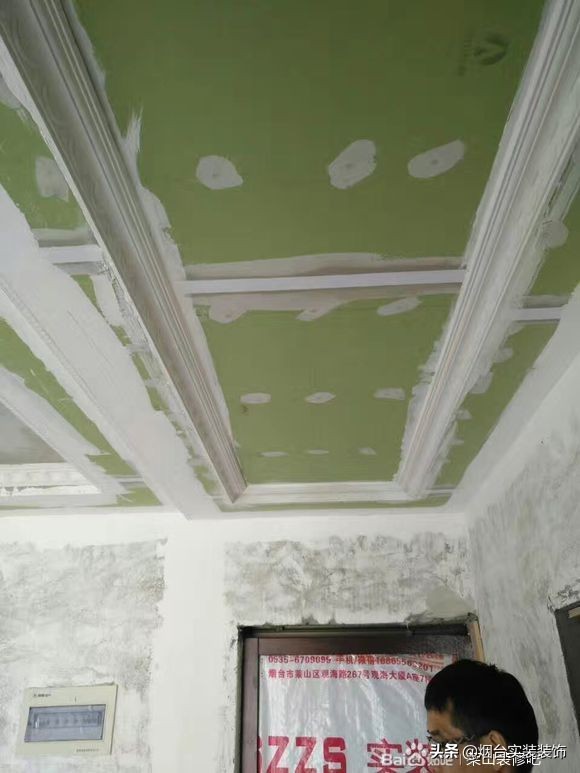

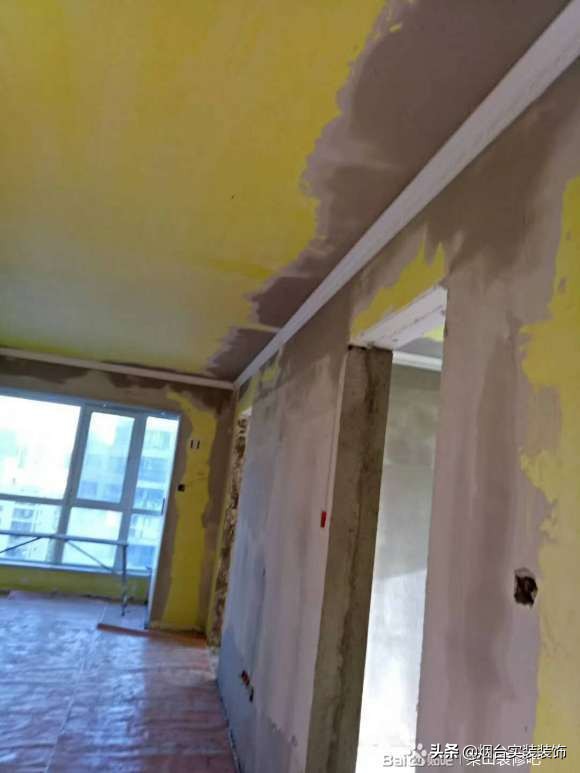

木工进场,门洞+木质基层(为后期做门打基础),轻钢龙骨石膏板吊顶/造型,背景墙基础等,轻钢龙骨比木框架更不容易变形,基层使用欧松板防潮性更好一点。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第七部:油工进场
1.原有墙皮带水刀铲除,至混凝土层(此项为必须,否则后期会起皮)
2.刷带颜色墙固

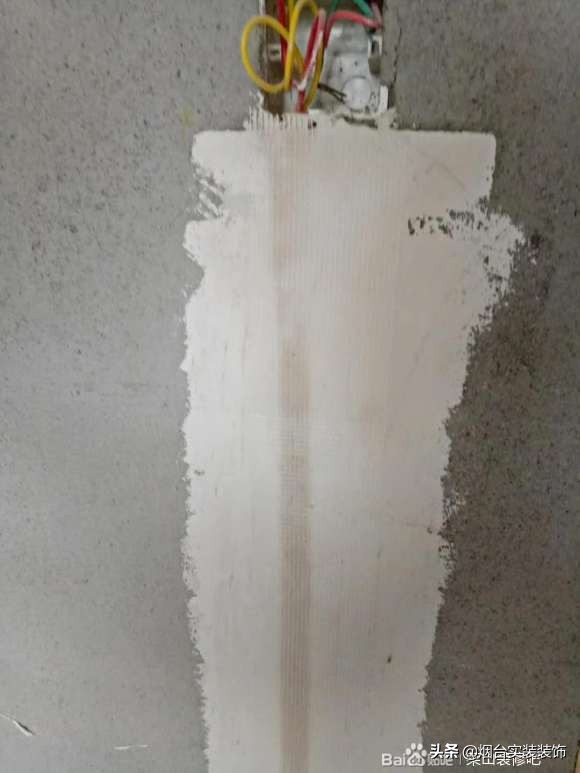

3. 前期中间差距大的地方需石膏找平,+阴阳角找平,垂直度找平,横平整度找平
4. 第一遍腻子,
5. 关闭门窗,干燥两到三天后打砂纸
6. 第二遍腻子
7.第二遍砂纸
8. 第三遍局部找平
9. 总体砂纸
10. 第一遍刷漆
11. 第二遍刷漆

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第八步:

在木工完成后就可以进行木门、橱柜、衣柜测量,至油工结束基本有接近30天了,木门、橱柜、衣柜已经接近制作完成,通知厂家安装即可,橱柜安装之前需要先安装橱卫的铝扣板吊顶。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第九步:

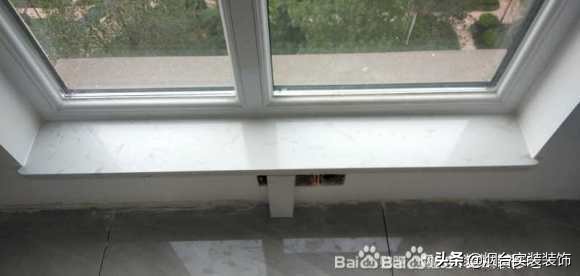

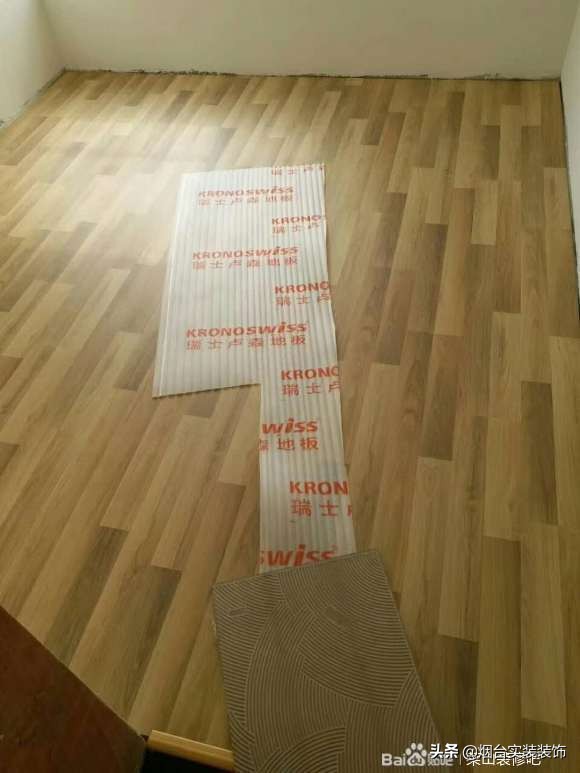

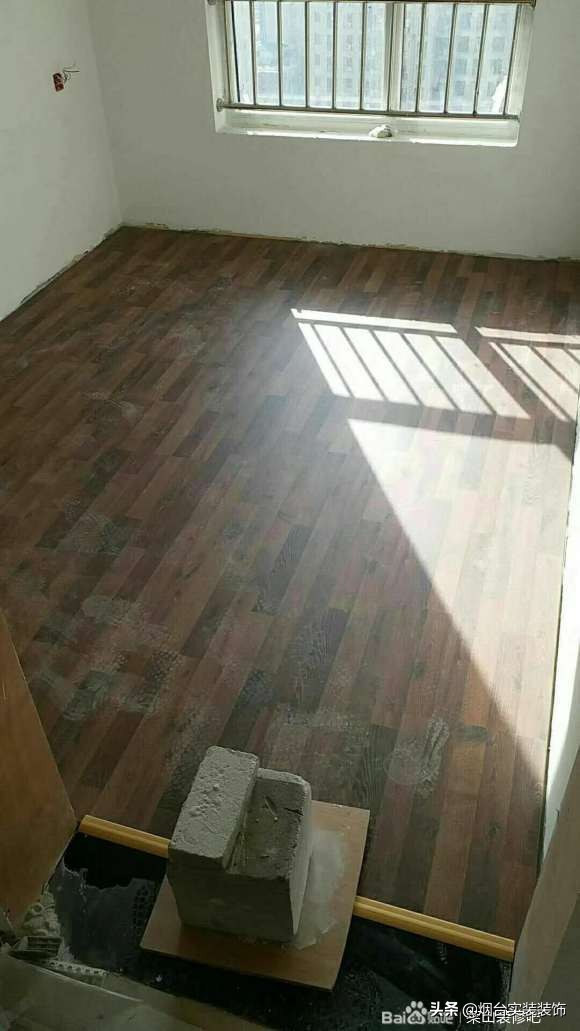

橱柜完成后可以测量橱柜台面/窗台理石,地板安装完成后可以进行踢脚线安装,地板建议在衣柜安装完成后再安装(好处是今后有质量问题可以随时维修,如果地板压在衣柜下方会导致后期地板无法维修,毕竟地板是最容易磕碰的)

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

第十步:
收尾,洁具套安装、开关面板+灯具安装、角阀龙头安装、挂画配饰、开荒保洁等杂项

以上进行完成后,冰箱、电视、洗衣机、空调、床、沙发、茶几、餐桌椅、窗帘等家具家电软装都可以进场了。

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

家装流程+图片解析,给正准备装修的朋友们提前科普一下

推荐阅读:延吉在线

THE END
